Seewernstrasse Abschnitt 5 | Schränggigenstrasse bis Langenstegbrücke
Projektleiter: Andreas Baumgartner
Telefon: 041 819 67 38
Mail: andreas.baumgartner@bezirk-schwyz.ch
Kurzbeschrieb des Bauvorhabens
Die bestehende Strasse sowie die Langenstegbrücke sind in einem schlechten baulichen Zustand und weisen eine ungenügende Infrastruktur für den Langsamverkehr sowie weitere Schwachstellen auf.

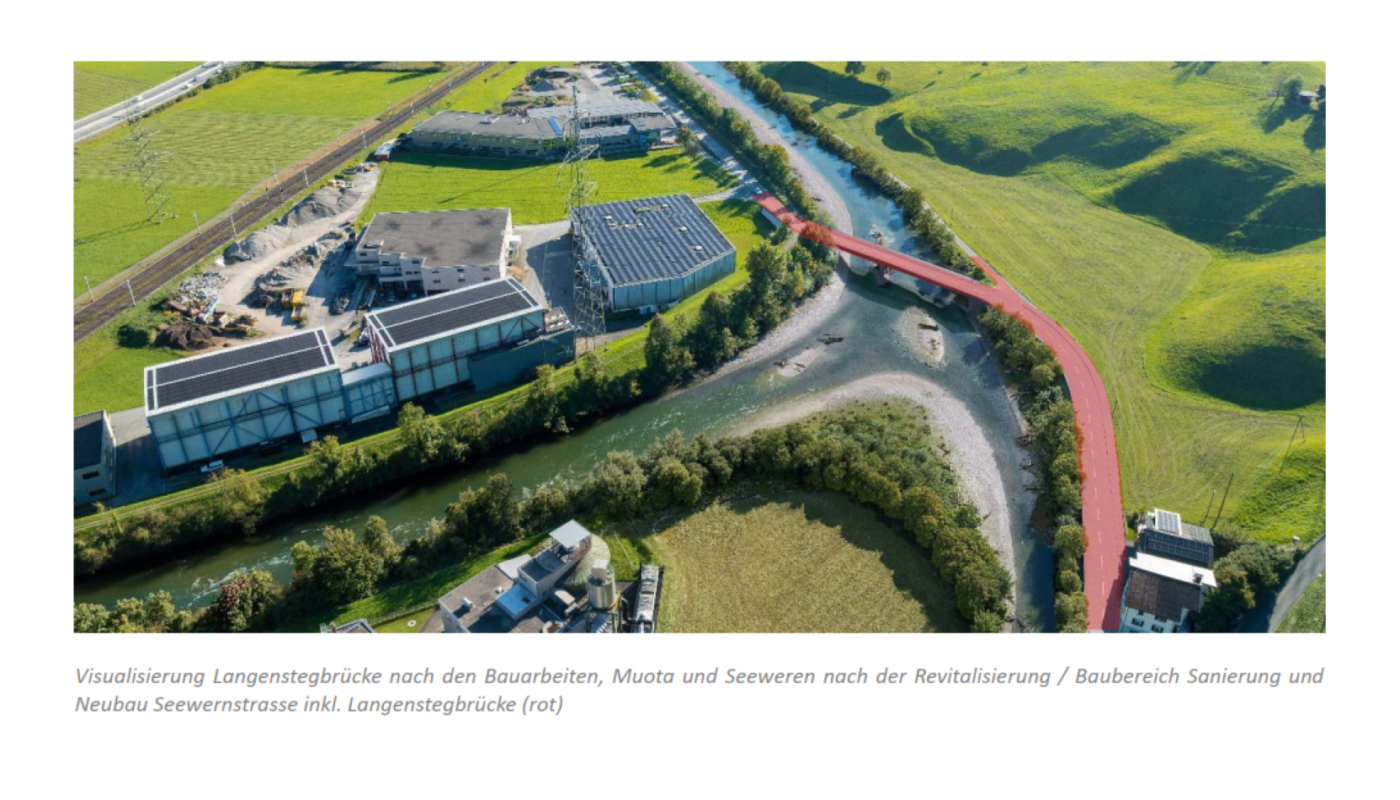

Mit dem vorliegenden Projekt verfolgt der Bezirk Schwyz folgende Ziele:
- Totalsanierung Abschnitt Schränggigenstrasse bis Langenstegbrücke
- Ersatz der schadhaften Langenstegbrücke
- Verbesserung der Infrastruktur für den Langsamverkehr
- Temporegime: 60 km/h
Der Strassenquerschnitt im Abschnitt Schränggigenstrasse bis Langenstegbrücke (Abschnitt 5/A5) soll sich am geplanten Abschnitt 4 (Schränggigenstrasse bis Victorinox) orientieren und möglichst den gleichen Querschnitt aufweisen. Der Querschnitt sieht eine Fahrbahnbreite von zweimal 3.00 m und eine Gehwegbreite von 2.00 m vor.
Aufgrund des geringen Fussgängeraufkommens wird der Radverkehr auf dem Trottoir geduldet. Für die Radfahrer ist aus Platzgründen kein separater Radweg vorgesehen. Der Radweg zwischen Brunnen und Seewen (Aggloradroute) führt über separate Strassen und Wege.
Der Ersatzneubau der Langenstegbrücke weist eine Länge von rund 60 m auf und soll die neue Situation des Wasserbauprojekts «Revitalisierung Muota, Abschnitt Kraftwerk Brunnen» berücksichtigen. Zudem soll eine aufwändige Nutzungsplanung aufgrund zu grosser Verschiebungen oder zu breitem Querschnitt vermieden werden. Anpassungen in der horizontalen und der vertikalen Linienführungen sind aufgrund von Massnahmen für den Langsamverkehr, Verbesserungen der Sichtverhältnisse, dem grösseren Platzbedarf für alle Verkehrsteilnehmer sowie den wasserbaulichen Anforderungen unumgänglich.
Die wasserbaulichen Anforderungen sind mit dem Revitalisierungsprojekt der Muota abgestimmt. Aus dieser Gegebenheit entstammt die Anforderung, dass der Ersatzbau der Brücke nicht mehr zwei Mittellabstützungen haben soll. Als Bemessungsabfluss für den Neubau gilt das HQ300. Entlang der Seewernstrasse wird im Gebiet Alpenrösli für den Objektschutz eine Hochwasserschutzmauer erstellt. Die Höhe der Mauerkrone entspricht dem HQ30 der Muota und soll bei einem Rückstau der Muota verhindern, dass die Strasse und die Liegenschaften beim Weiler Alpenrösli in Mitleidenschaft gezogen werden.
Die bestehende Stützmauer entlang des Grundstücks Nr. 1879 Ingenbohl muss aufgrund der angepassten Strassenführung und der erforderlichen Aufschüttung ersetzt werden. Der Zustand der Mauer im Kopfbereich sowie die unbekannte Fundation lassen ein Aufbetonieren oder Ergänzen der Mauer nicht zu.
Zeitgleich mit dem Strassenbauprojekt werden folgende Werke Ihre Werkleitungen erneuern und erweitern:
- Fernwärme (Agroenergie Schwyz AG)
- Elektrizitätswerk Schwyz
- Swisscom / Sunrise
- Quellwasserversorgung Brunnen
Baubeginn / Neuigkeiten
Am Montag, 24. August 2026, beginnen die Bauarbeiten. In einer ersten Phase werden die Vorarbeiten (Verlegung provisorische Werkleitungen, Installationsplätze, Baupisten und provisorische Wasserbaumassnahmen in der Seeweren) erfolgen. In einer zweiten Phase werden die Hauptarbeiten (Abbruch und Ersatzneubau Langenstegbrücke sowie Sanierung der Fahrbahn bis Schränggigenstrasse) erfolgen.
Phase 1 Vorarbeiten
24. August 2026 bis 31. Oktober 2026
Während einzelner Tage kann es im Fahrbahnbereich zu örtlichen Einschränkungen (einspuriger Gegenverkehr mit Verkehrsdienst) kommen. Die Zufahrten sind wie gewohnt, mit geringfügigen Behinderungen, gewährleistet.
Phase 2 Hauptarbeiten
2. November 2026 bis ca. Oktober 2027
Während der Hauptarbeiten ist die Langenstegbrücke über die Seeweren und die Muota, zwischen Schränggigenstrasse und Stägstuden, für jeglichen Verkehr gesperrt (Vollsperrung / siehe dazu "Aktuelle Baustelleninformationen / Anwohnerinformation zum Baustart").
Aktuelle Baustelleninformationen
Am Montag, 24. August 2026, beginnen die Bauarbeiten. In einer ersten Phase werden die Vorarbeiten (Verlegung provisorische Werkleitungen, Installationsplätze, Baupisten und provisorische Wasserbaumassnahmen in der Seeweren) erfolgen. In einer zweiten Phase werden die Hauptarbeiten (Abbruch und Ersatzneubau Langenstegbrücke sowie Sanierung der Fahrbahn bis Schränggigenstrasse) erfolgen.
Phase 1 Vorarbeiten
24. August 2026 bis 31. Oktober 2026
Während einzelner Tage kann es im Fahrbahnbereich zu örtlichen Einschränkungen (einspuriger Gegenverkehr mit Verkehrsdienst) kommen. Die Zufahrten sind wie gewohnt, mit geringfügigen Behinderungen, gewährleistet.
Phase 2 Hauptarbeiten
2. November 2026 bis ca. Oktober 2027
Während der Hauptarbeiten ist die Langenstegbrücke über die Seeweren und die Muota, zwischen Schränggigenstrasse und Stägstuden, für jeglichen Verkehr gesperrt (Vollsperrung).

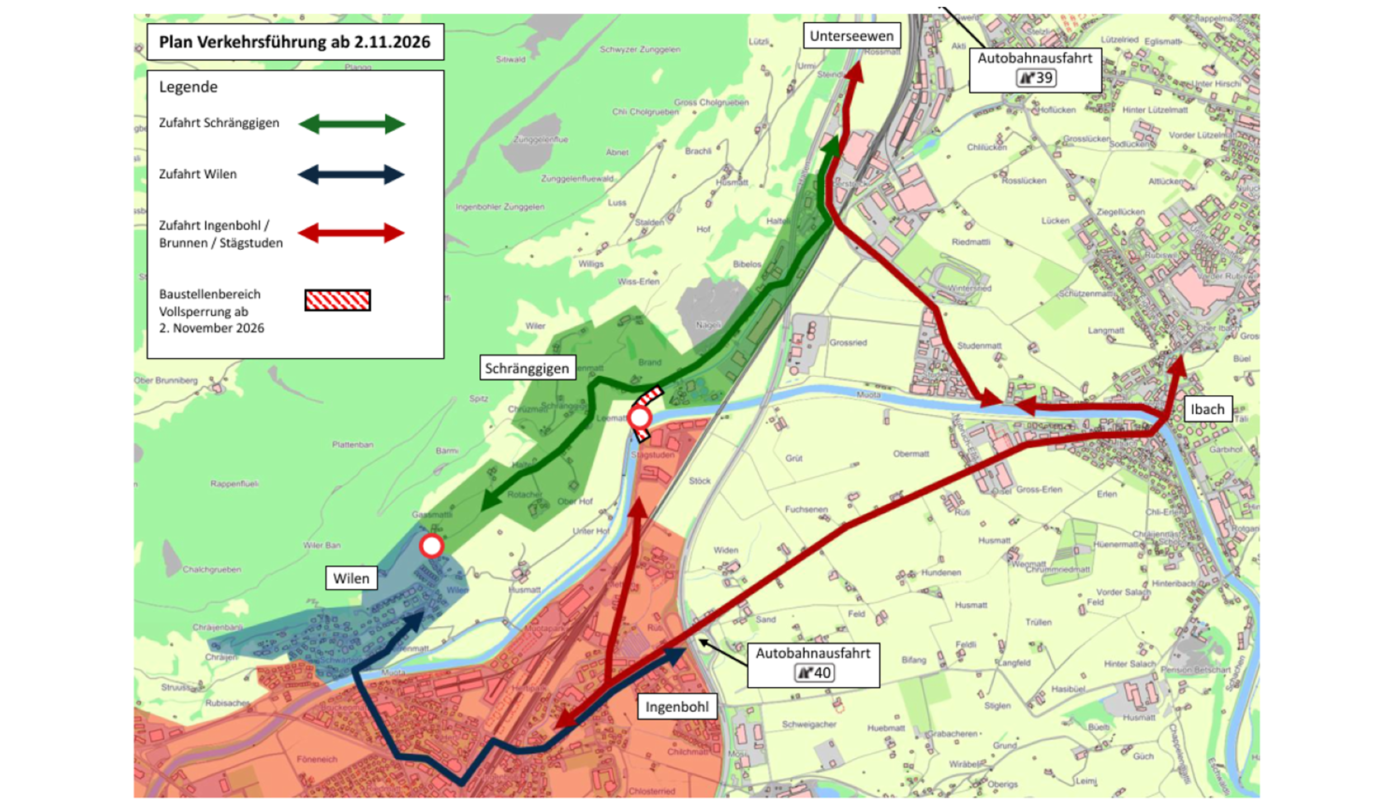

Verkehrsführung ab 2. November 2026
Der motorisierte Verkehr wird folgendermassen umgeleitet (siehe dazu Dokument «12. August 2026, Anwohnerinformation zum Baustart»):
Seewernstrasse nördlich der Langenstegbrücke und Gebiet Schränggigen
Aus Richtung Unterseewen (Seewernstrasse) oder Ibach (Muotastrasse)
Autobahnausfahrt Nr. 39
Seewernstrasse südlich der Langenstegbrücke bis Stägstuden
Aus Richtung Ingenbohl (Schwyzerstrasse)
Autobahnausfahrt Nr. 40
Ingenbohl und Brunnen
Keine Erschliessung von Unterseewen her
Autobahnausfahrt Nr. 40
Gebiet Wilen
Keine Erschliessung von Unterseewen her / Erschliessung aus Richtung Ingenbohl und Brunnen (Wylenstrasse)
Autobahnausfahrt Nr. 40

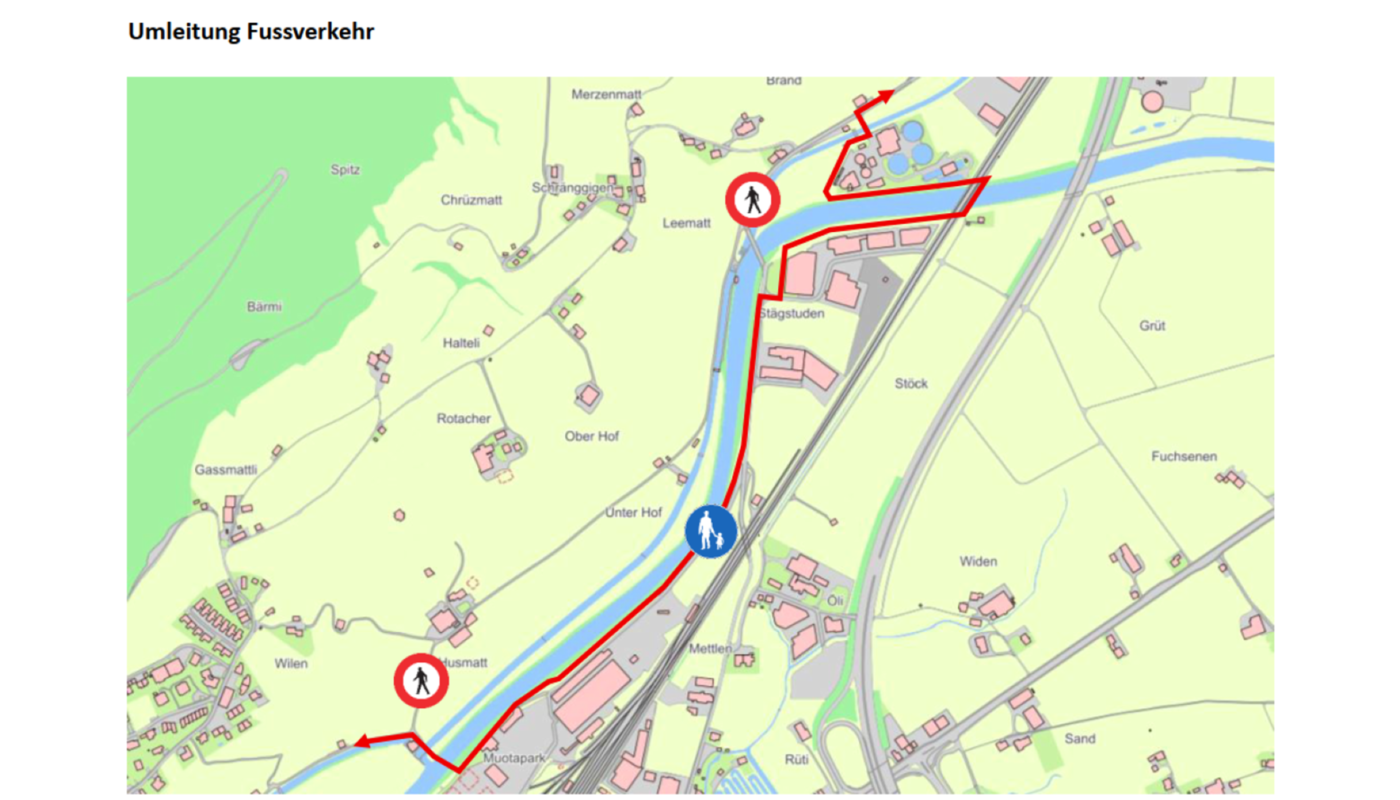

Der Fussverkehr wird zwischen dem Kraftwerk Brunnen und der ARA Schwyz südöstlich der Muota geführt.

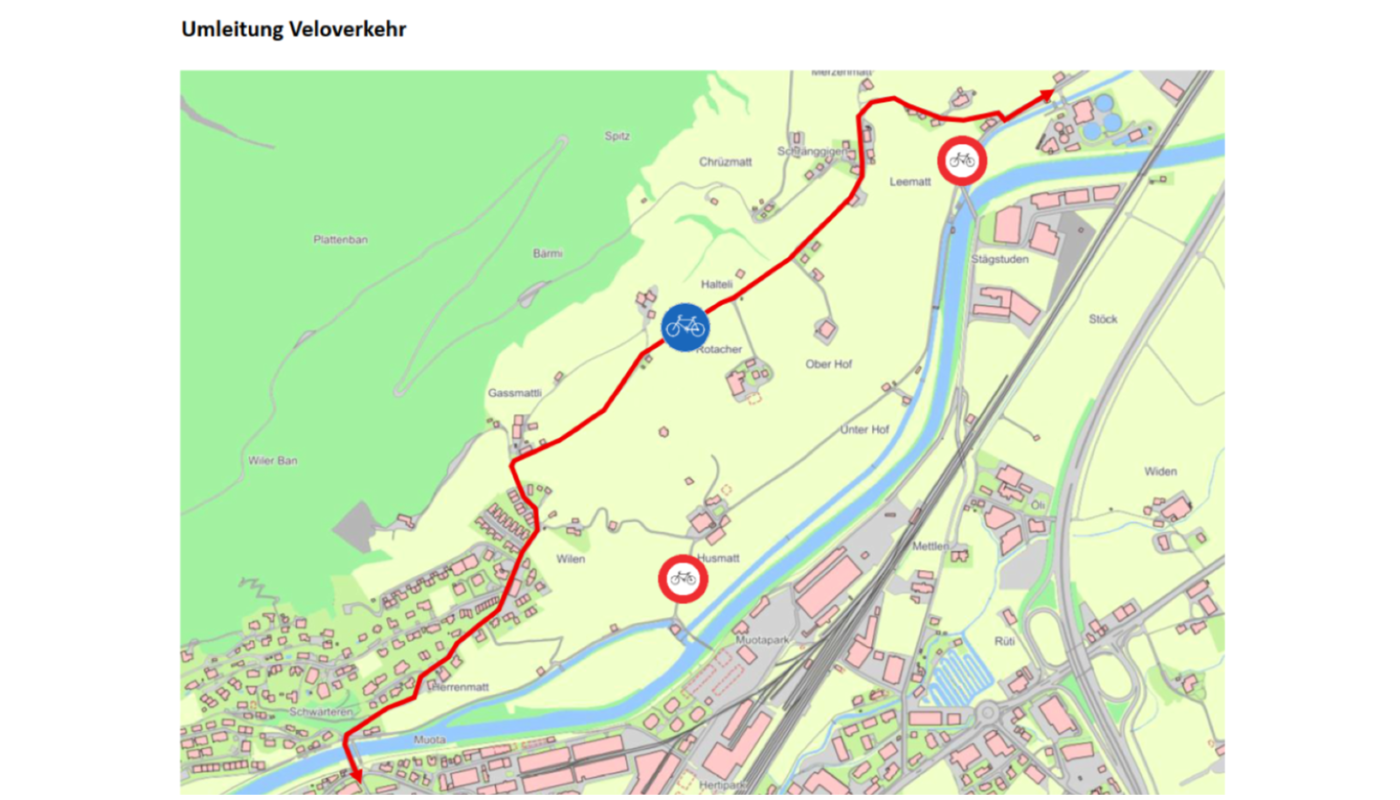

Der Radverkehr wird über die Schränggigenstrasse / Wylenstrasse umgeleitet.
Weil die Arbeiten witterungsabhängig sind, können die Daten allenfalls geringfügig abweichen. In diesem Fall würden wir Sie frühzeitig über Änderungen informieren. Wir bemühen uns, die Bauarbeiten mit möglichst wenig Einschränkungen für die Direktbetroffenen auszuführen.
Bewilligtes Bauprojekt
- Inhaltsverzeichnis Auflageprojekt
- Übersicht 1:10'000
- Umleitungskonzept 1:10'000
- Querprofile
- Provisorische Bachumleitung
- Provisorische Werkleitungen
- Installationsplan 1:500
- Signalisation und Markierung
- Situation Werkleitungen 1:200

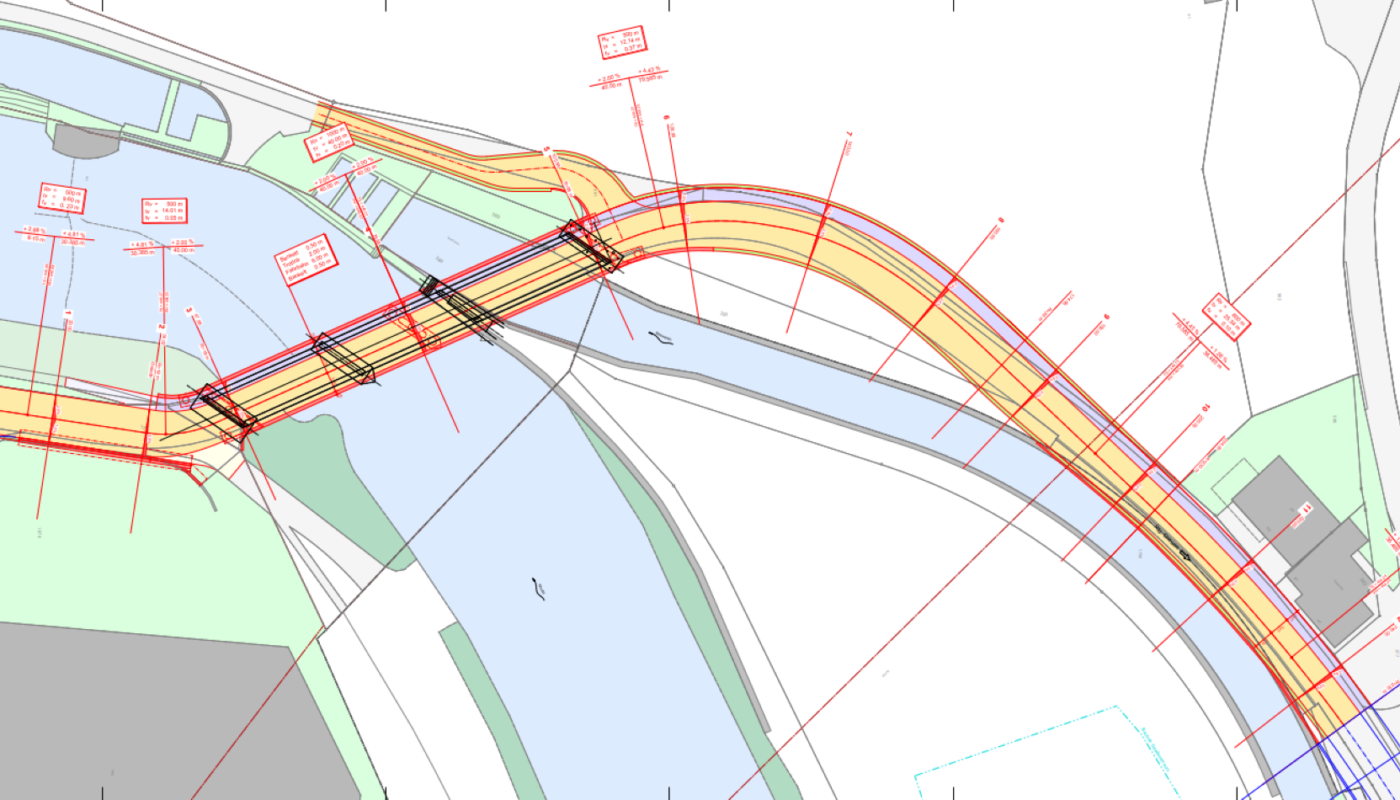

- Situation Strassenbau 1:200

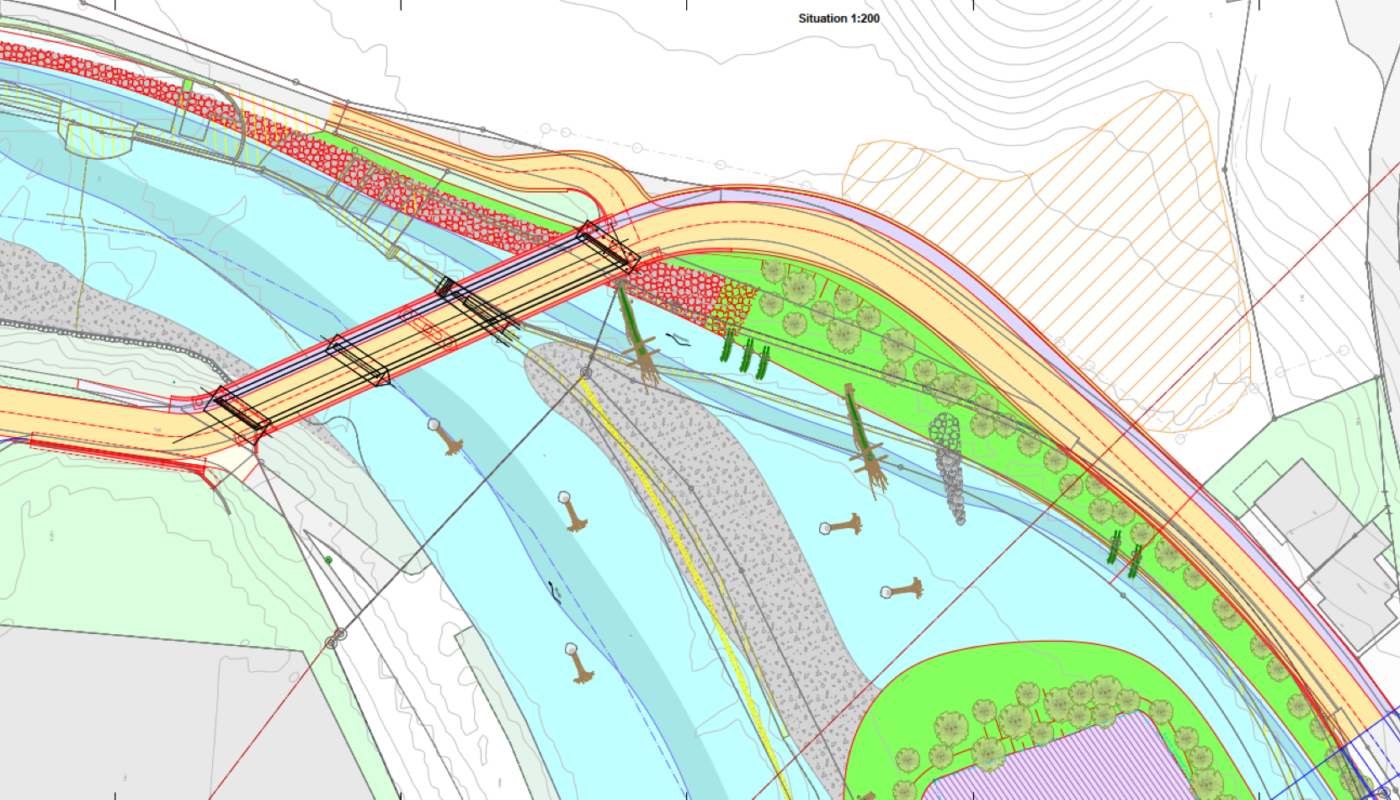

- Projektübersicht inkl. Drittprojekte 1:200
- Situation Entwässerung 1:200
- Pfählungsplan
- Bericht Gestaltung der BSS Architekten AG
- Umweltbericht der CSD Ingenieure AG
- Unbedenklichkeitsnachweise der Geotest AG
- Geologischer Bericht der Geotest AG
- Situation Landerwerb 1:500

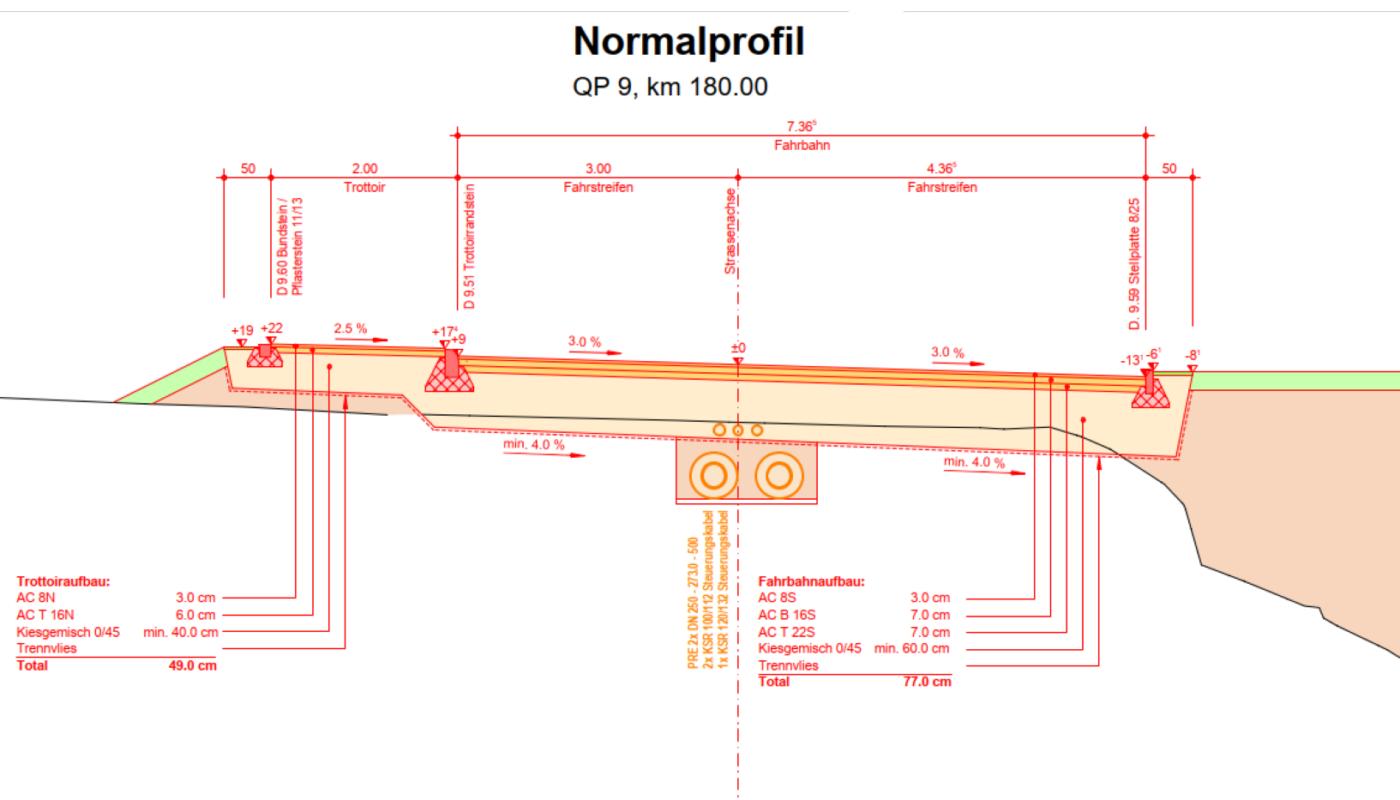

- Normalprofile 1:50
- Konzeptplan Widerlager Brunnen
- Konzeptplan Widerlager Seewen
- Konzeptplan Stützmauer KTN 1879
- Konzeptplan Brücke

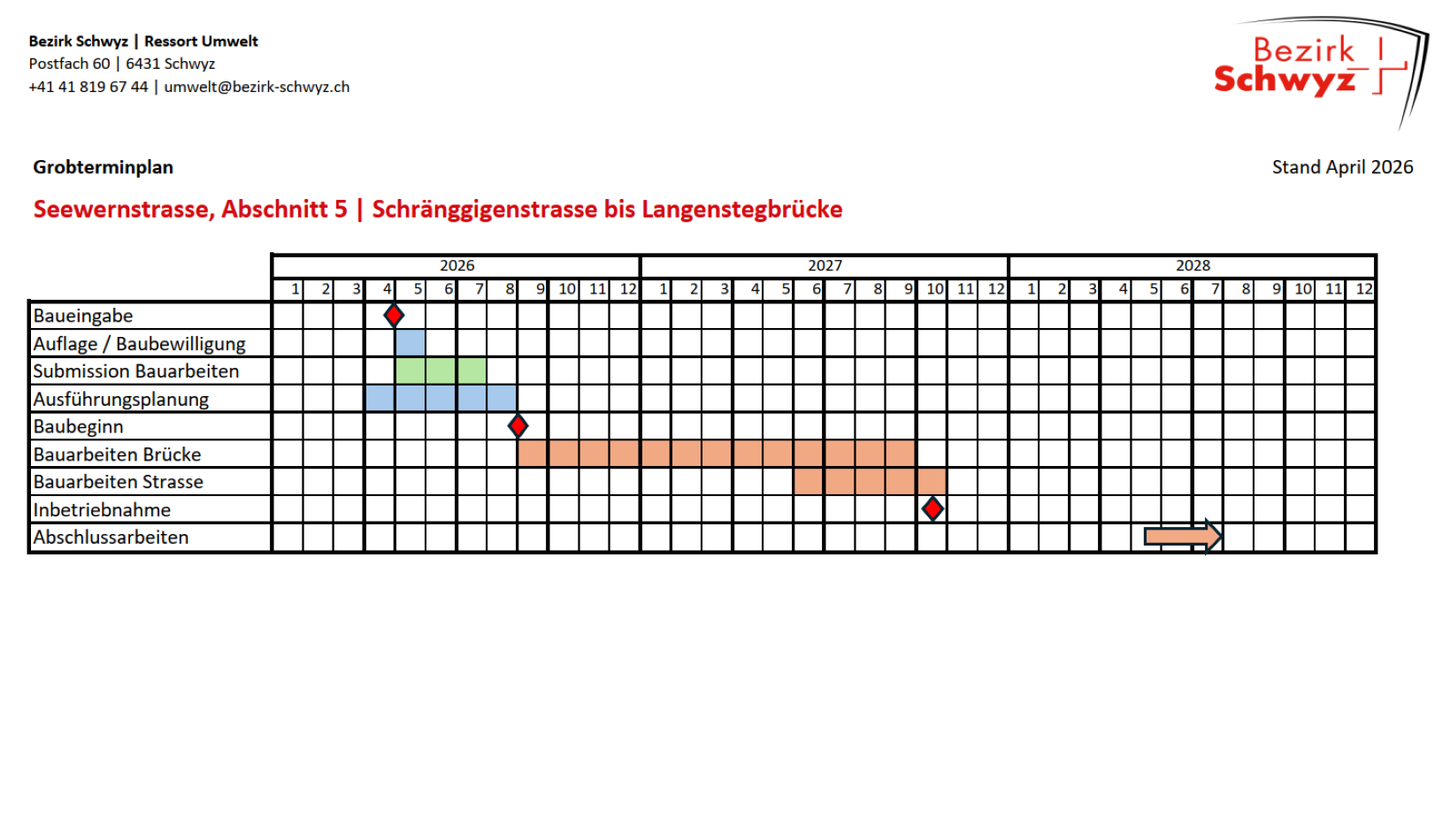

- Grobterminprogramm
- Längenprofil 1:500/100
- Konzeptplan Mittelabstützung Brücke
- Technischer Bericht Auflageprojekt
Dauer und ungefährer Zeitplan
- Baustart Vorlose 24. August 2026
- Baustart Hauptarbeiten 2. November 2026
- Bauende Hauptarbeiten ca. Oktober 2027
- Abschlussarbeiten und Deckbelag ca. Frühjahr / Sommer 2028
Kosten und Finanzierung
Gesamtkosten CHF 5’161’000.–
Nicht in der Kostenschätzung enthalten sind:
- Projekt Revitalisierung inkl. Vorleistungen Seewern
- Kosten für Baupiste (inkl. Fussgängerführung) entlang Kanal
- Leistung für Werke
