Sanierung Herrengasse Steinen (Dorfbrücke bis Löwen)

Kurzbeschrieb des Bauvorhabens

Der Bezirk Schwyz und die Gemeinde Steinen sanieren gemeinsam den Strassenabschnitt Dorfbrücke bis ehemaliges Restaurant Löwen in Steinen.

Aufgrund des schlechten baulichen Zustands der Herrengasse und der sanierungsbedürftigen Abdichtung der Dorfbrücke saniert der Bezirk Schwyz vom 4. März 2024 bis am 31. August 2024 den Strassenabschnitt Dorfbrücke bis ehemaliges Restaurant Löwen. Zeitgleich werden die Bushaltestellen «Steinen, Dorfbrücke» in beide Fahrtrichtungen neu angeordnet und hindernisfrei ausgebildet. In diesem Zusammenhang führt die Gemeinde Steinen das Trennsystem für das Abwasser zwischen der Bahnhofstrasse und dem Dorfplatz ein und erneuert die Trinkwasserleitungen.

Aktueller Stand/Neuigkeiten

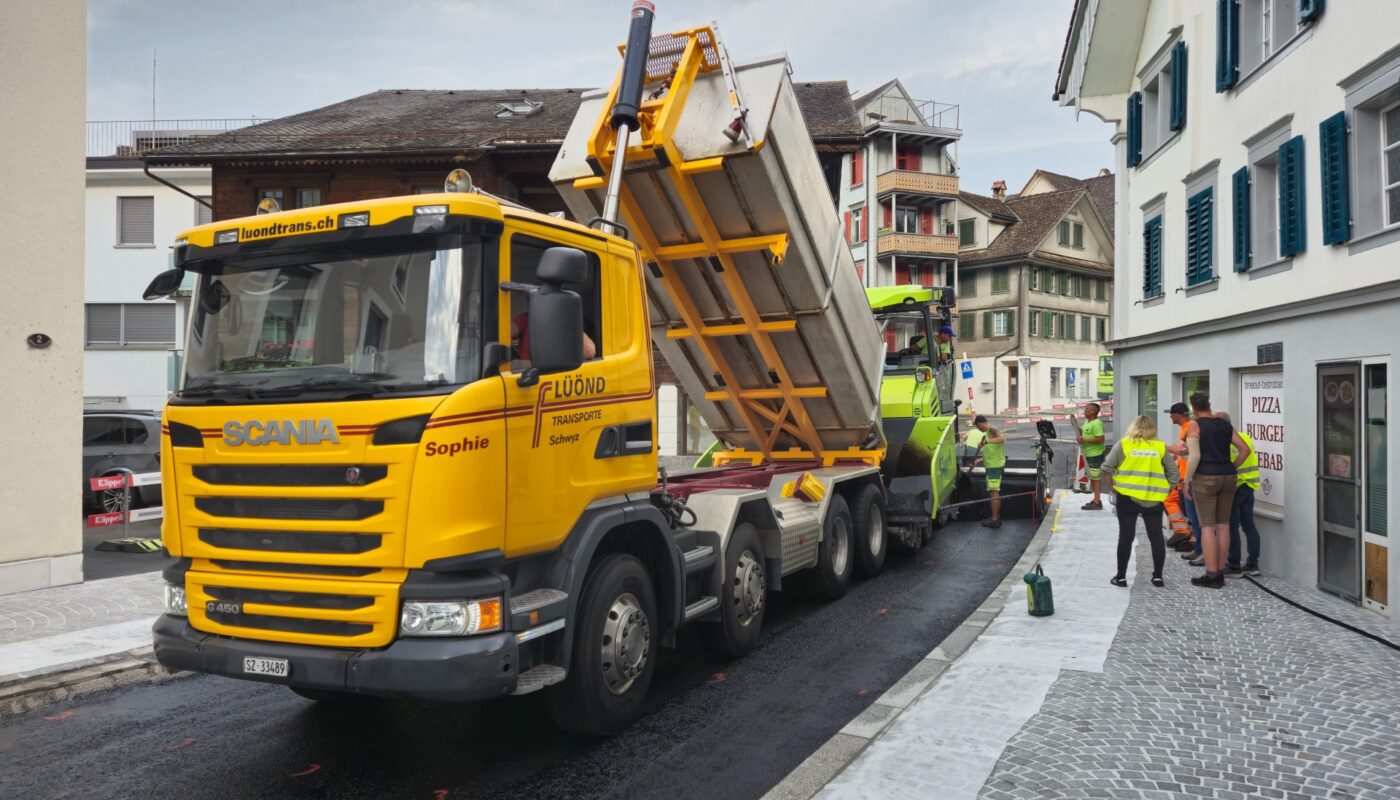

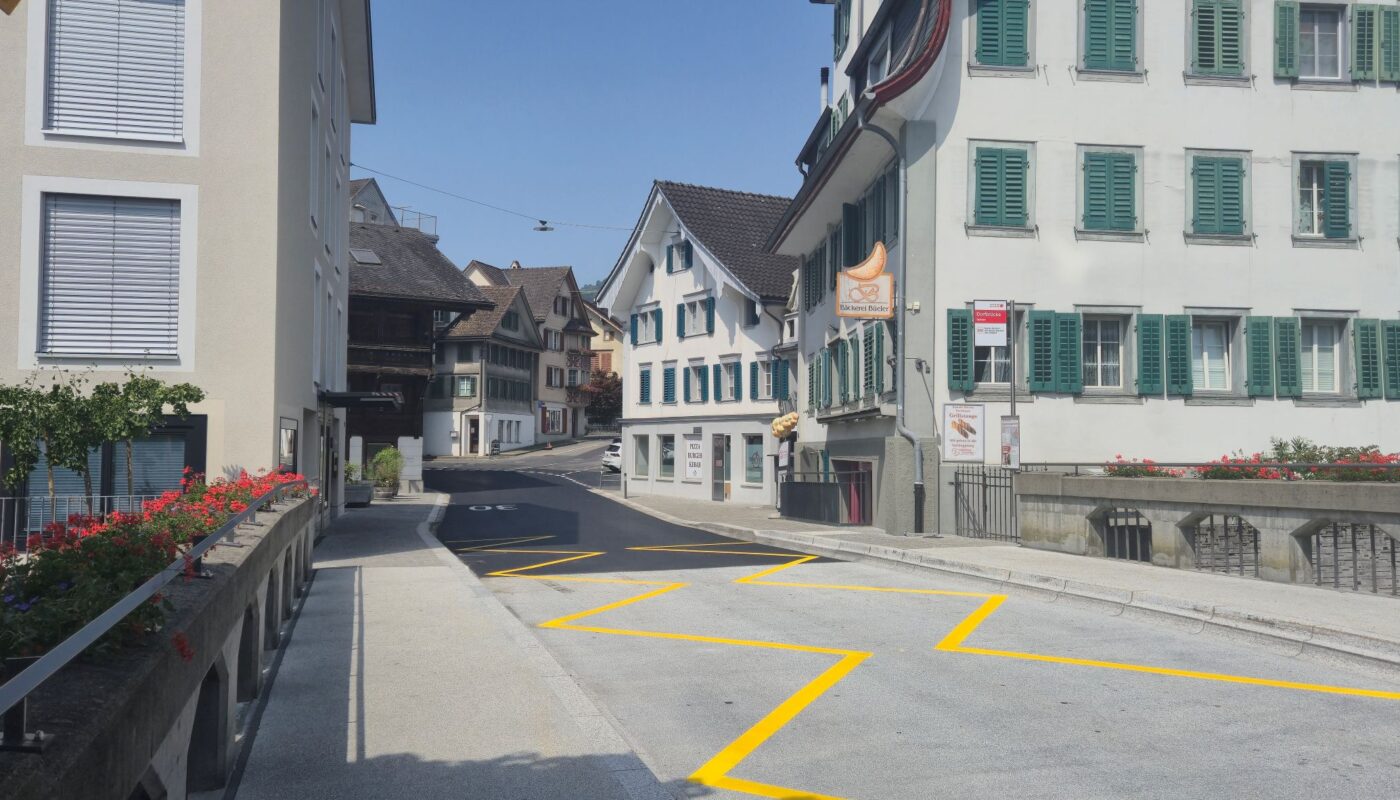

Seit dem 4. März 2024 wird im Zentrum von Steinen gebaut. Trotz engen Platzverhältnissen und wechselhafter Witterung konnte die erste Etappe zwischen Alte Furt und Dorfplatz wie geplant abgeschlossen werden.

In der zweiten Etappe werden die Randabschlüsse und das Trottoir entlang der Herrengasse zwischen der Alten Furt bis zum ehemaligen Restaurant Löwen ersetzt. Die Etappe dauert voraussichtlich vom 8. Mai bis am 29. Mai 2024.

Ab diesem Zeitpunkt kommt es für die direktbetroffenen Anwohner zu Einschränkungen betreffend Zufahrt zu den Liegenschaften.

Dorfbrücke Steinen

Verkehrsführung Etappe 2

Schwerverkehr

Personenverkehr

Situation

Baustelle

Verkehrseinschränkungen

Schwerverkehr:

Während der gesamten Baudauer wird für den Schwerverkehr die Durchfahrt im Abschnitt Dorfbrücke bis ehemaliges Restaurant Löwen nicht möglich sein. Grossräumige Umfahrungen werden signalisiert.

Personenwagenverkehr:

Die Durchfahrt wird im einspurigen Verkehr mit Lichtsignalanlagen auf der Herrengasse gewährleistet. Während drei Wochen (Abdichtungsarbeiten an der Brücke und Belagseinbau) muss mit einer Vollsperrung gerechnet werden. Umleitungen werden signalisiert.

Langsamverkehr:

Der Langsamverkehr wird während der gesamten Baudauer mit kleineren Umleitungen geführt.

Öffentlicher Verkehr:

Der Busverkehr wird während der gesamten Baudauer gewährleistet. Während den drei Wochen Vollsperrung werden die Busse aus Richtung Schwyz bis zur Dorfbrücke und aus Richtung Goldau bis zum Bahnhof Steinen geführt.

Nutzen des Projekts

Der schlechte baulichen Zustand im Fahrbahnbereich verlangt einen Totalersatz des Unter- und Oberbaus. Im Abschnitt Dorfbrücke bis Herrengasse 1 wird die Pflästerung im Gehwegbereich erneuert und geringfügig erweitert. Zusätzliche Pflästerungen werden im Trottoirbereich vor den Liegenschaften Schwyzerstrasse 2 und Herrengasse 1 erstellt. Die bestehenden Pflästerungen vor den Liegenschaften Dorfplatz 1 und 2 sowie Schwyzerstrasse 1 werden zugunsten eines einheitlichen Erscheinungsbildes ersetzt. Die neue Pflästerung wird mit geschliffenen und geflammten Guber-Steinen (Toleranz 3 mm) und mit gebundenen Mörtelfugen erstellt. Somit kann sichergestellt werden, dass die Bushaltestellen hindernisfrei erreichbar sind und die Gehwege auch mit Rollatoren angenehm begehbar sind. Durch die gebundenen Mörtelfugen und die Verlegeart (Bogenpflästerung) ist auch nicht mit mehr Lärm zu rechnen. Die Fahrbahn sowie das Trottoir zwischen Herrengasse 1 und ehemaliges Restaurant Löwen werden mit Asphaltbelag ausgeführt. Durch die einheitliche Gestaltung wird der Bereich im Dorfkern aufgewertet, besser lesbar, sicherer und trägt dem historischen Umfeld Rechnung.

Die Abdichtung der Brücke wird mit einem Ultra-Hochleistungs-Faserbaustoff (UHFB) saniert. Dadurch kann die Werterhaltung der Brücke gewährleistet werden.

Die Bushaltestellen werden auf die Brücke verlegt. Somit können eine hindernisfreie Ausgestaltung der Bushaltekanten und ein niveaugleicher Einstieg in die Busse sichergestellt werden.

Um mehrmalige Baustellen zu vermeiden wird die Gemeinde koordiniert mit den Bauarbeiten des Bezirks die Trinkwasserleitungen ersetzen und im Abschnitt zwischen Bahnhofstrasse und Dorfplatz das gesetzlich geforderte Trennsystem (Meteorwasser/Schmutzwasser) für Abwasser einführen.

Dauer und ungefährer Zeitplan

Baubeginn:                          4. März 2024

Bauhauptarbeiten:             bis 31. August 2024

Abschlussarbeiten:            2025

Kosten und Finanzierung

Grobkostenschätzung +/- 30 %:       Kosten Gesamt (Bezirk und Gemeinde) rund CHF 1.1 Mio.

Projektpartner

Gemeinde Steinen
